Etappenweiser Bau

Da sich die Hochwassergefahr auf eine extrem grosse Fläche erstreckt, sind Bauarbeiten von grossem Ausmass notwendig, die entsprechend Zeit beanspruchen. Inzwischen wird die Sicherheit etappenweise erhöht.

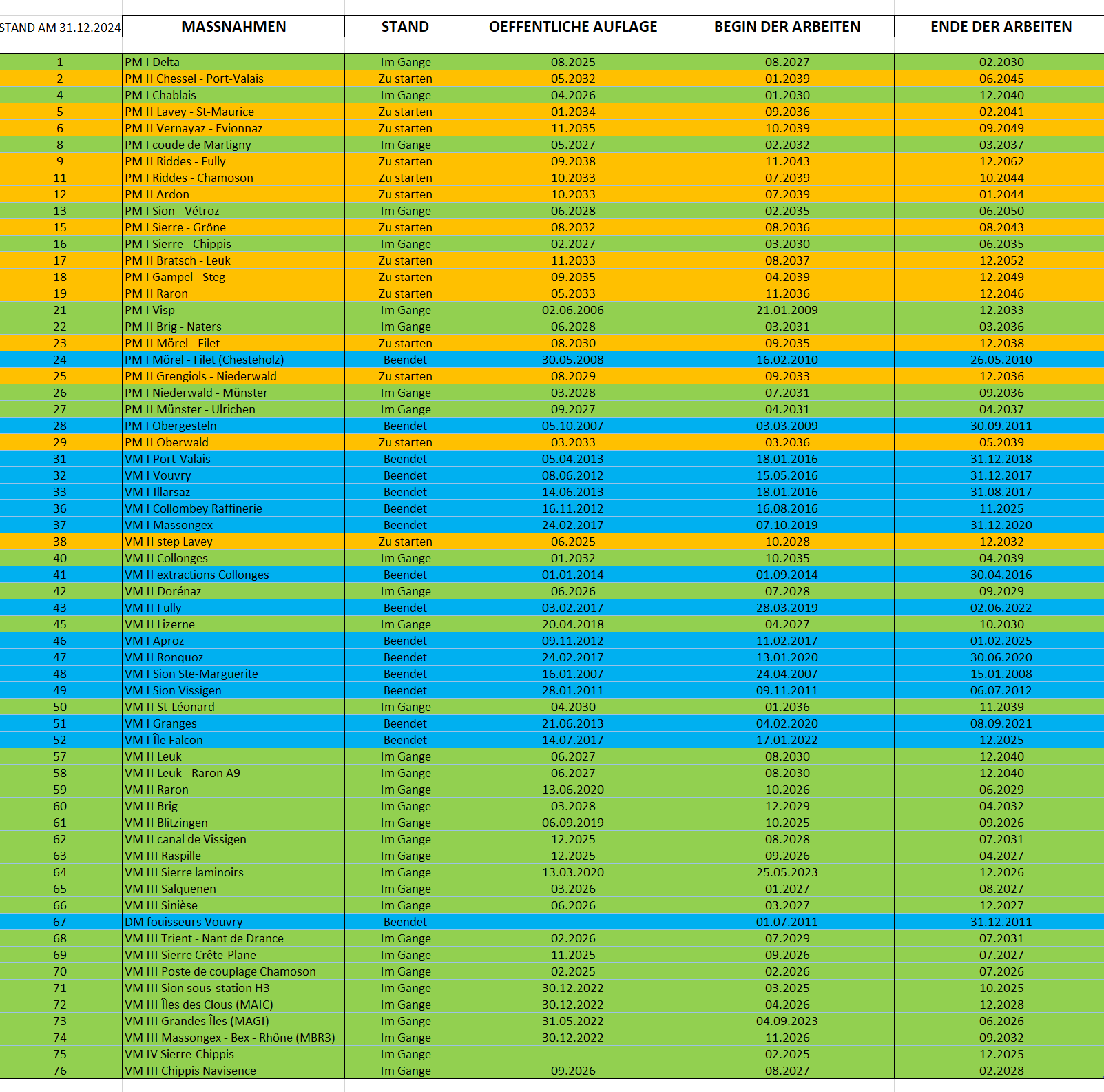

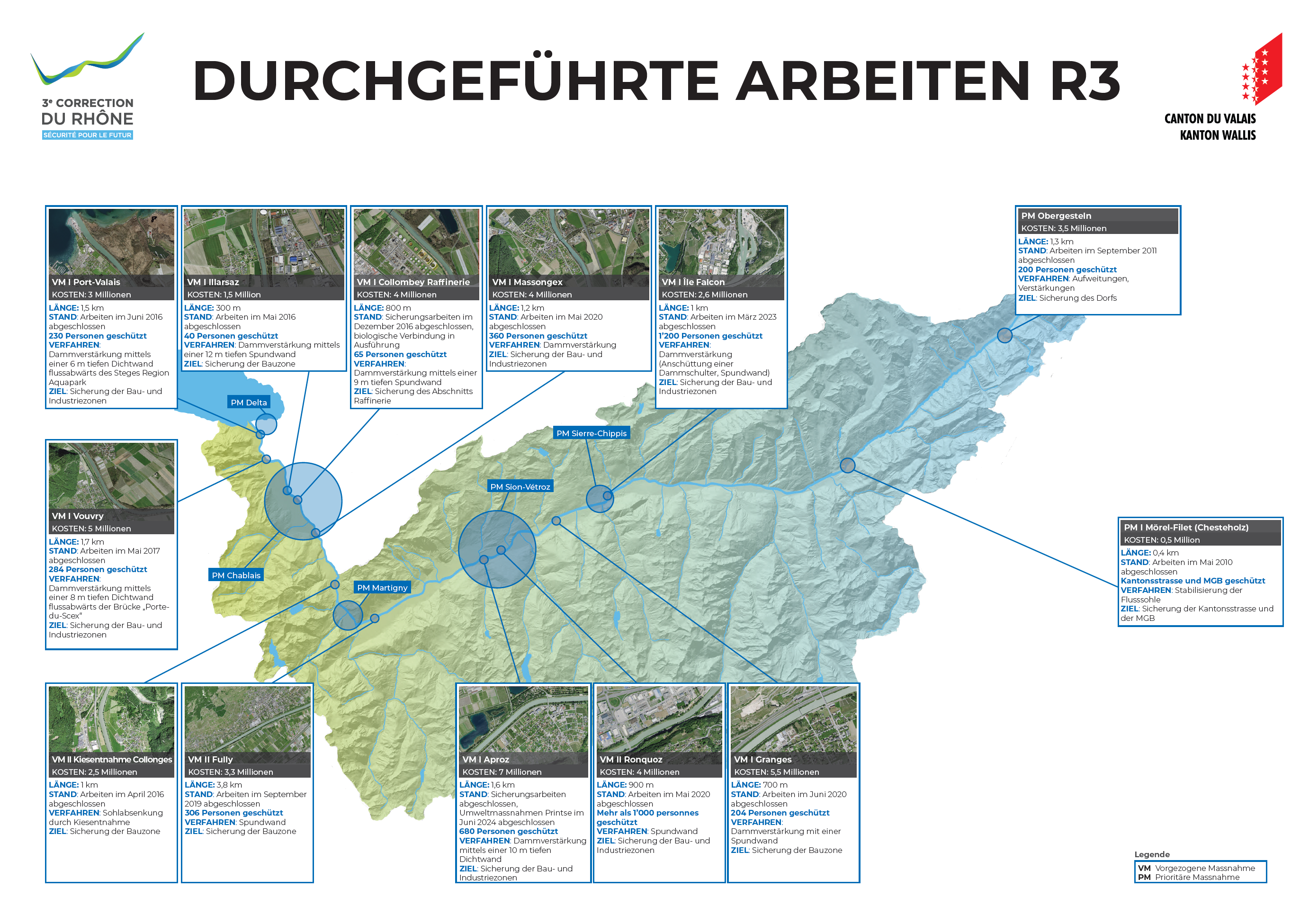

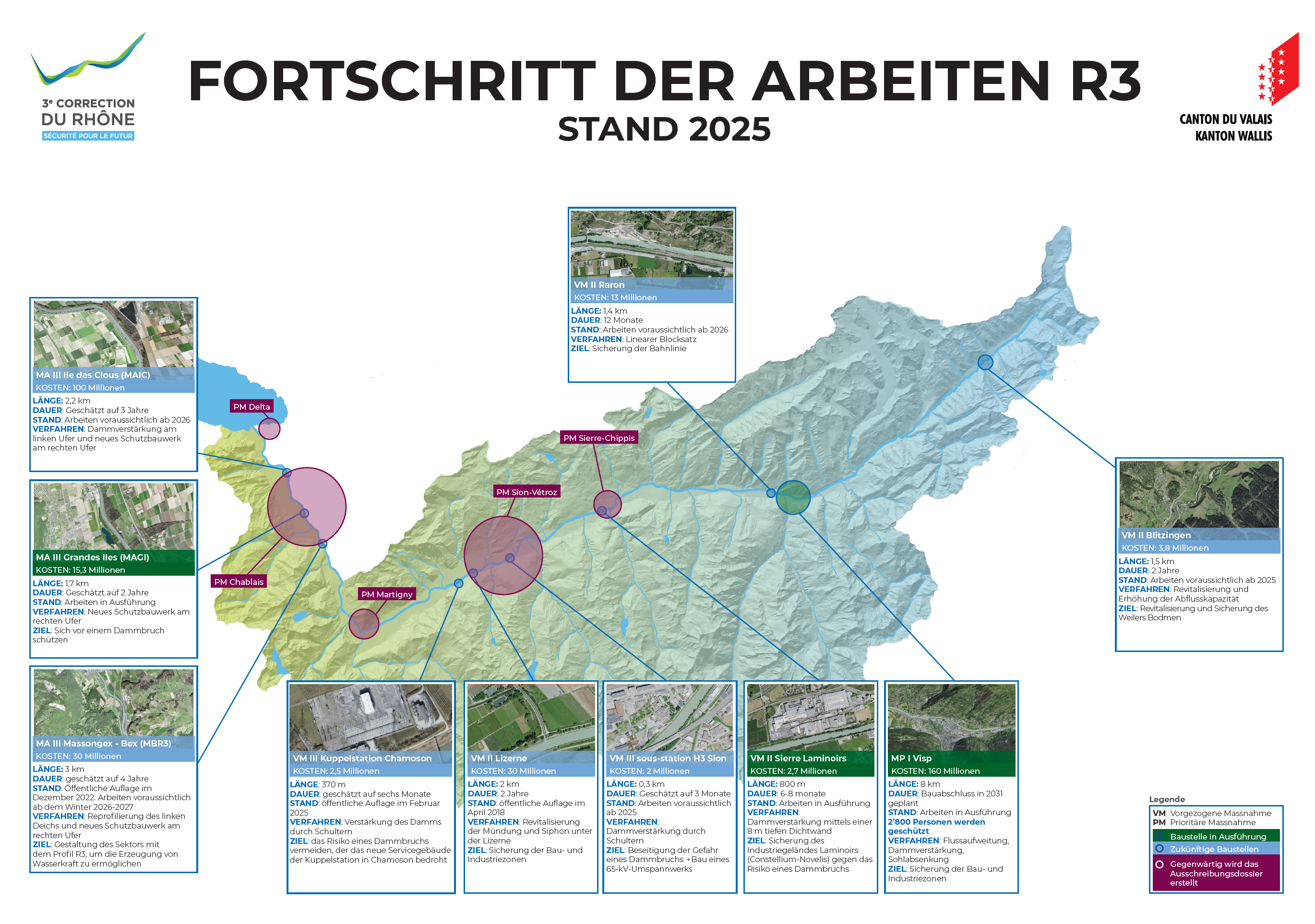

Die Bauarbeiten werden von Gletsch bis zum Genfersee, auf einer Strecke von 160 km, nach einer Prioritätensetzung ausgeführt. Diese erfolgt gemäss der Gefahrenstufe für Personen oder Güter, die im von der Walliser und der Waadtländer Regierung 2016 verabschiedeten Generellen Projekt der Rhone (GP-R3) definiert worden ist.
